Como identificar gargalos na empresa com o mapa de espera

Em quase todo negócio de serviços, o trabalho não para por falta de gente. Para esperando alguém decidir. Este guia mostra como achar esse ponto em uma semana, com um modelo para copiar.

Pessoas em pé numa fila, esperando a vez num corredor

Resposta direta

Para identificar gargalos na empresa, não procure a etapa mais lenta. Procure a etapa em que o trabalho fica parado esperando alguém, quase sempre o dono. O mapa de espera faz isso em 5 passos: listar as etapas da entrega, anotar quem libera cada uma, medir a espera, achar a maior e decidir quem passa a liberar.

Em resumo

  • O gargalo de uma empresa de serviços costuma ser uma espera, não uma tarefa lenta.
  • Quem libera a etapa importa mais do que quem faz a etapa.
  • O mapa de espera cabe numa planilha de 5 linhas e 6 colunas.
  • O resultado raramente pede contratação. Pede um critério escrito ou uma janela fixa de decisão.

O que é um gargalo numa empresa de serviços?

Gargalo é a etapa que define o ritmo do negócio inteiro. Se ela anda devagar, não adianta acelerar as outras: o trabalho só se acumula na porta dela. A ideia vem da Teoria das Restrições, que Eliyahu Goldratt apresentou em 1984 no livro A Meta. Um dos princípios dela é simples: uma hora perdida na restrição é uma hora perdida para o sistema inteiro.

Na indústria, o gargalo costuma ser um equipamento com capacidade menor que os outros. Numa empresa de serviços, quase sempre é uma pessoa. E o que trava não é o tempo que essa pessoa leva para fazer o trabalho. É o tempo que o trabalho passa parado esperando por ela.

Por isso os guias de gargalo pensados para a produção ajudam pouco aqui. Eles mandam medir a capacidade de cada etapa. Num escritório de 6 pessoas, a capacidade raramente é o problema. O problema é a proposta pronta que fica três dias na caixa de entrada do dono, esperando um "pode mandar".

Quando essa pessoa é o dono, o gargalo tem outro nome: empresa dependente do dono, aquela em que o trabalho só anda quando ele decide. O mapa de espera é o primeiro passo prático para medir essa dependência, etapa por etapa. Ele pertence à camada operacional das Quatro Camadas de Dores (operação, dinheiro, estratégia e a vida de quem decide), a que responde à pergunta "onde o trabalho trava?".

Para quem é o mapa de espera (e para quem não é)?

É para negócios de serviços com 2 a 10 pessoas que já têm clientes e uma entrega que se repete: escritório de contabilidade, consultoria, empresa de treinamento corporativo, clínica, agência. Serve em especial quando o dono sente que trabalha cada vez mais e o volume entregue não acompanha.

Não é para quem ainda não tem uma entrega padrão. Se cada projeto é diferente do anterior do começo ao fim, ainda não há etapas para mapear. Nesse caso, o primeiro trabalho é escolher o serviço principal e repetir a entrega algumas vezes. O mapa também não resolve falta de demanda: se chegam poucos pedidos, a espera não é o que trava.

Você vai precisar de uma planilha ou de uma folha de papel, das datas dos últimos 3 a 5 trabalhos entregues (estão no e-mail, no WhatsApp ou na ferramenta de tarefas) e de 15 minutos para o primeiro rascunho.

Como fazer o mapa de espera, passo a passo

Os cinco passos abaixo usam um exemplo ilustrativo: uma empresa de treinamento corporativo com 5 pessoas (o dono, uma pessoa no comercial, dois instrutores e uma pessoa no administrativo). Os números foram criados para mostrar a conta. Os seus vão ser outros.

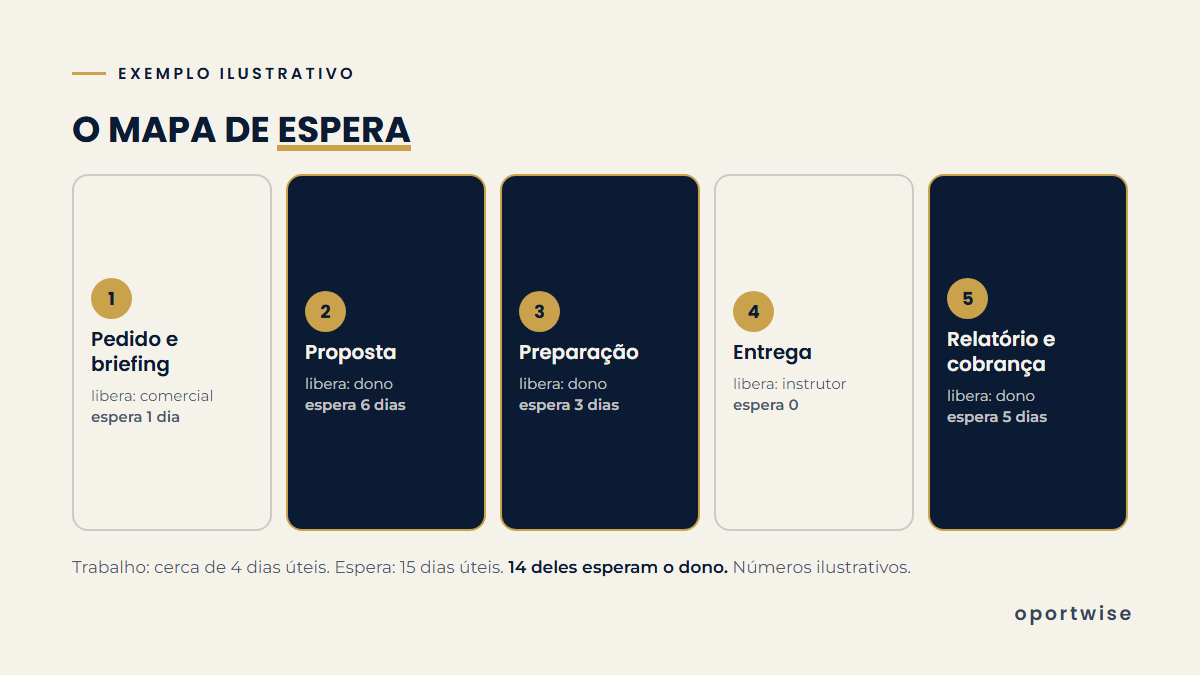

Diagrama do mapa de espera com cinco etapas da entrega, quem libera cada uma e o tempo de espera entre elas
O mapa de espera: cinco etapas da entrega, quem libera cada uma e quanto tempo o trabalho fica parado entre elas.

1. Liste as etapas da entrega, do pedido ao dinheiro na conta

Regra: no máximo 5 etapas, cada uma começando com um verbo. Mais que isso vira fluxograma e você desiste no meio. O fim da lista é o pagamento recebido, não a entrega feita, porque trabalho entregue e não cobrado também é trabalho parado.

Exemplo: 1. Receber o pedido e fazer o briefing. 2. Enviar a proposta. 3. Preparar a turma. 4. Entregar o treinamento. 5. Enviar o relatório e cobrar.

2. Anote quem libera cada etapa

Regra: quem libera não é quem faz. É a pessoa sem a qual a etapa não passa para a próxima. Às vezes é a mesma pessoa. Muitas vezes não é.

Exemplo: a proposta é escrita pelo comercial, mas só sai depois que o dono revisa preço e escopo. Quem libera é o dono. O material da turma é montado pelo instrutor, mas precisa do "ok" do dono. Quem libera, de novo, é o dono.

3. Meça o tempo de trabalho e o tempo de espera

Regra: use trabalhos reais, não a memória. Pegue os últimos 3 a 5 entregues e procure as datas: quando o pedido chegou, quando a proposta saiu, quando o material ficou pronto. Tempo de trabalho é quanto alguém ficou de fato fazendo a etapa. Tempo de espera é quanto a etapa ficou pronta para andar, mas parada.

Exemplo: a proposta leva 2 horas para ser escrita. Mas, entre ficar pronta e ser enviada, passa em média 6 dias úteis esperando a revisão do dono.

4. Ache a maior espera e pergunte "esperando o quê?"

Regra: some as esperas por pessoa que libera. A pessoa com a maior soma é o gargalo, mesmo que trabalhe mais rápido que todo mundo. Depois, para cada espera, escreva em poucas palavras o que falta para o trabalho andar.

Exemplo: dos 15 dias úteis de espera do processo, 14 estão na mesa do dono: revisar a proposta, aprovar o material e conferir o relatório antes da cobrança.

5. Decida quem passa a liberar, e com qual critério

Regra: para cada espera que depende de você, escolha uma de três saídas. Escrever o critério para outra pessoa decidir. Juntar as aprovações numa janela fixa. Ou tirar a aprovação do caminho, porque ela não muda nada.

Exemplo: proposta com escopo padrão e preço de tabela sai sem revisão; só a proposta fora da tabela vai para o dono. O material da turma passa a ser aprovado em duas janelas fixas por semana, terça e quinta de manhã. O relatório deixa de passar pelo dono antes da cobrança e passa a ser conferido por amostragem, uma vez por mês.

Modelo do mapa de espera para copiar

Copie a tabela para uma planilha, com uma linha por etapa. A última coluna é a mais importante: é ela que mostra se o problema é decisão, informação ou capacidade.

EtapaQuem fazQuem liberaTempo de trabalhoTempo de esperaEsperando o quê?
1. Pedido e briefingComercialComercial1 hora1 diaHorário na agenda do cliente
2. PropostaComercialDono2 horas6 diasRevisão de preço e escopo
3. Preparação da turmaInstrutorDono12 horas3 diasAprovação do material
4. EntregaInstrutorInstrutor16 horas0Nada
5. Relatório e cobrançaAdministrativoDono2 horas5 diasConferência do relatório
Total33 horas (cerca de 4 dias úteis)15 dias úteis14 dos 15 dias esperam o dono

Números ilustrativos. A espera é contada em dias úteis, do momento em que uma etapa fica pronta até o momento em que a próxima começa.

Como ler o resultado do mapa?

Primeiro, compare as duas somas. No exemplo, o trabalho soma cerca de 4 dias úteis e a espera, 15. De cada 19 dias que o cliente leva para ter a entrega completa, em cerca de 15 ninguém está trabalhando nela. A ideia de tornar visível o tempo em que nada acontece não é nova: é o coração do mapa do fluxo de valor, que Mike Rother e John Shook descreveram em Aprendendo a Enxergar (1999). O mapa de espera é uma versão enxuta dele para serviços, com uma coluna a mais: quem libera.

Depois, olhe a última coluna. As esperas costumam cair em um de três tipos, e cada tipo pede uma resposta diferente:

  1. Esperando decisão ("revisar", "aprovar", "conferir", "ver com o dono"). É o tipo que mais pesa quando o negócio nasceu em volta da competência técnica do dono, porque as decisões passam por ele desde o primeiro cliente. A resposta é um critério escrito ou uma janela de decisão. Não é contratação.
  2. Esperando informação (documento do cliente, briefing incompleto, dado que falta). A resposta está na porta de entrada: pedir tudo de uma vez antes de começar, com uma lista padrão.
  3. Esperando capacidade (a pessoa está ocupada com outro trabalho). Esse é o gargalo clássico, e aí pode ser o caso de redistribuir, cortar um serviço ou contratar. Mas só depois de tirar as esperas dos dois primeiros tipos, porque elas escondem a capacidade real do time.

Nós começamos a leitura da camada operacional por essa pergunta, "esperando o quê?", e não pela lista de tarefas do time. A lista de tarefas mostra quem está ocupado. A coluna da espera mostra onde o negócio está parado. Confundir as duas leva a contratar para resolver um problema que era de decisão.

Um último teste. Se a maior espera está com você, pergunte quantas dessas decisões você tomaria de um jeito diferente do que o time tomaria. Se a resposta honesta for "quase nenhuma", a aprovação virou hábito, não controle de qualidade.

O que o McDonald's de 1948 ensina sobre espera?

McDonald's no desenho dos anos 1950, com os arcos e a placa do mascote Speedee
Um McDonald's no desenho dos anos 1950, já com o sistema que os irmãos criaram ao redesenhar a cozinha de San Bernardino em 1948.

Em 1948, os irmãos Dick e Mac McDonald fecharam por três meses o restaurante que tinham em San Bernardino, na Califórnia, e que dava certo. Reabriram com o cardápio reduzido a 9 itens e a cozinha reorganizada em linha de montagem, um sistema que chamaram de Speedee Service System.

O que eles redesenharam não foi o talento de quem cozinhava. Foi o caminho do pedido: menos variação no cardápio, menos decisão a cada pedido, menos tempo parado entre uma etapa e a seguinte. É a mesma lógica do mapa de espera, aplicada a uma cozinha.

A ressalva honesta: segundo a reportagem da PBS SoCal sobre a história do restaurante, o lucro caiu logo depois da reabertura, e a aposta pareceu perdida por um tempo. Essa decisão sozinha também não explica o tamanho que a empresa ganhou nas décadas seguintes, com outros donos e muitas outras decisões. O caso mostra um princípio, não uma garantia: antes de buscar mais volume, descubra onde o trabalho espera. Numa empresa de 5 pessoas, isso não pede fechar as portas por três meses. Pede uma planilha de 5 linhas.

Quais são os erros mais comuns ao mapear onde o trabalho trava?

  • Mapear o processo ideal. O mapa serve para ver a semana que aconteceu, não a que deveria ter acontecido. Use as datas reais dos últimos trabalhos.
  • Detalhar demais. Um mapa com 20 etapas não termina. Cinco etapas bastam para achar a maior espera. O detalhe vem depois, só na etapa que importa.
  • Confundir quem faz com quem libera. O instrutor que monta o material não é o gargalo se o material fica três dias esperando o seu "ok".
  • Resolver com contratação. Se a espera é por decisão, uma pessoa nova só aumenta a fila de perguntas. Contratar antes de escrever o critério costuma apenas mudar o gargalo de lugar.
  • Tirar todas as aprovações de uma vez. Comece pela maior espera. Mexa numa etapa por vez e meça de novo depois de duas a quatro semanas.
  • Fazer o mapa uma vez e guardar. Quando você resolve o primeiro gargalo, ele muda de lugar. Refaça o mapa a cada trimestre.

O mapa de espera olha só a camada operacional. As outras causas do platô de crescimento aparecem no dinheiro, na estratégia e na energia de quem decide, e uma etapa travada raramente explica tudo sozinha. E se, depois do mapa, a maior espera não ficar clara ou aparecer em várias etapas ao mesmo tempo, veja como funciona um diagnóstico empresarial e o que ele deveria entregar.

Perguntas frequentes

Qual a diferença entre gargalo e problema de processo?

Todo gargalo é um problema de processo, mas nem todo problema de processo é gargalo. Gargalo é o ponto que define o ritmo do negócio inteiro: se ele não anda, nada depois dele anda. Um retrabalho numa etapa com folga incomoda, mas não trava a entrega.

Quanto tempo leva para fazer o mapa de espera?

O primeiro rascunho, com as etapas e quem libera cada uma, leva cerca de 15 minutos. Medir as esperas com dados reais pede mais uma hora olhando as datas dos últimos trabalhos no e-mail e no WhatsApp, ou uma semana anotando o que acontece.

Preciso de um software de gestão de processos para identificar gargalos?

Não. Numa empresa de 2 a 10 pessoas, uma planilha com seis colunas resolve. O software ajuda a manter o fluxo depois que você sabe onde está o problema. Antes disso, ele só organiza a espera.

E se a maior espera for o cliente?

Acontece quando o trabalho para aguardando documento, aprovação ou informação do cliente. A saída costuma estar na porta de entrada: pedir tudo o que é preciso antes de começar, com uma lista padrão e um prazo combinado no contrato.

O que fazer depois de achar o gargalo?

Mexer só nele. Escreva o critério, crie a janela de decisão ou tire a aprovação do caminho, e meça de novo em duas a quatro semanas. Quando a espera cair, o gargalo muda de lugar, e o mapa mostra o próximo.

Fontes

  1. Lean Enterprise Institute, What is the Theory of Constraints, and how does it compare to Lean Thinking? (sobre Goldratt, A Meta, 1984)
  2. Mike Rother e John Shook, Learning to See (Aprendendo a Enxergar), Lean Enterprise Institute, 1999
  3. PBS SoCal, The Real McDonald's: The San Bernardino Origins of a Fast Food Empire
  4. McDonald's, Our History (história institucional)

Como citar: Como identificar gargalos na empresa com o mapa de espera. OPORTWISE, 6 de outubro de 2026. Disponível em https://blog.oportwise.com/mapa-de-espera/
